濮陽至湖北陽新高速公路寧陵至沈丘段是《河南省高速公路網調整規劃》中的12條南北縱向通道之一,也是全省正在實施的高速公路"13445工程"項目之一。由河南省交通投資集團有限公司牽頭中國中鐵股份有限公司等九家單位組成聯合體中標。運作模式采用PPP模式下的"BOT+凈地補貼+可行性缺口補貼"方式實施。項目股權結構為中國中鐵及其下屬公司持股90%,河南省交通投資集團及其下屬公司持股10%,項目公司由中國中鐵牽頭組建。

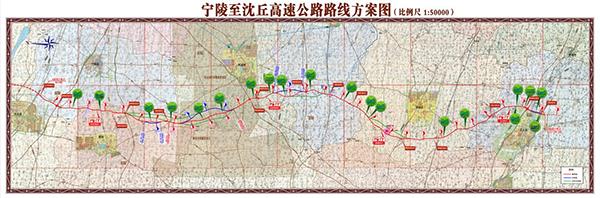

項目主要連接了商丘機場和渦河、沙潁河等重要河流港口,溝通了鄭徐高鐵、鄭合高鐵、隴海鐵路、三洋鐵路、漯阜鐵路等建成、在建和規劃鐵路,連接了連霍、商登、商周、鹽洛(永登)和寧洛高速。項目起點在商丘市寧陵縣三丈寺村東與G310交叉處,向南依次經睢縣、柘城縣、鹿邑縣、鄲城縣、沈丘縣,終點在沈丘沙潁河南,止于G329。共經過3市(直管縣)6縣,路線全長約153.189km(其中商丘境72.923、鹿邑境21.760km、周口境58.506km)。2018年1月河南省發改委初步設計概算批復123.8億元,2020年10月河南省交通廳技術設計修正概算批復131.7億元。項目建設總工期36個月,省廳批復本項目施工許可開工日期為2020年12月1日,竣工日期為2023年11月30日。
